Покупка качественного септика — только половина успеха. Вторая, не менее важная половина — правильный монтаж. Даже самая дорогая и надежная станция окажется бесполезной, если ее установят с нарушениями технологии. Неправильный уклон труб, отсутствие песчаной подушки, игнорирование уровня грунтовых вод — все это приведет к тому, что через год-два систему придется переделывать заново. В этой статье мы подробно разберем все этапы установки септика, чтобы вы могли либо сделать это самостоятельно, либо грамотно проконтролировать работу нанятых специалистов.
Этап 1. Подготовка и проектированиеЛюбой монтаж начинается не с лопаты, а с бумаги и расчетов. Прежде чем копать, нужно точно определить место расположения септика на участке. Здесь вступают в силу строгие санитарные нормы, которые нельзя игнорировать.
Согласно СП 53.13330.2019 и СанПиН 2.1.3684-21, септик должен находиться на расстоянии не менее 5 метров от фундамента жилого дома . Это необходимо, чтобы предотвратить подмывание основания и исключить проникновение запахов. Слишком далеко от дома (более 15-20 метров) тоже плохо — возрастает риск засоров в длинной трассе, и потребуются промежуточные ревизионные колодцы .
От источника питьевой воды (колодца или скважины) расстояние зависит от типа грунта. На песках и супесях оно должно составлять не менее 50 метров, на суглинках — 30 метров, на глинах — 20 метров . До границы соседнего участка нужно отступить минимум 2-3 метра, чтобы не создавать проблем соседям .
Также необходимо предусмотреть подъезд для ассенизаторской машины. Длина стандартного шланга — 15-20 метров, поэтому септик должен располагаться не дальше этого расстояния от места, куда сможет заехать спецтехника .
После выбора места нужно определить уровень грунтовых вод и тип почвы. Лучший способ — пробное бурение или шурф глубиной около 2 метров . Если вода появляется в яме раньше, чем вы достигли нужной глубины, потребуются особые меры: якорение септика и, возможно, устройство принудительного отвода очищенной воды.
Этап 2. Земляные работы и котлованКогда проект готов, можно приступать к копке. Размер котлована должен превышать габариты септика на 20-30 см с каждой стороны. Это необходимо для удобства монтажа и последующей обсыпки .
Глубина котлована рассчитывается так, чтобы подводящая труба от дома заходила в септик под правильным уклоном. Оптимальный уклон канализационной трубы диаметром 110 мм составляет 2 см на каждый метр длины . То есть если дом находится в 10 метрах от септика, перепад высот между входом трубы в септик и выходом из дома должен быть 20 см.
При высоком уровне грунтовых вод рытье котлована может осложняться постоянным притоком воды. В этом случае понадобится дренажный насос для откачки и максимально быстрый монтаж, чтобы стенки котлована не оплыли .
Дно котлована тщательно выравнивается и засыпается слоем песка толщиной 15-20 см. Песок проливается водой и трамбуется, чтобы создать плотное и стабильное основание. Для тяжелых грунтов или высокого УГВ поверх песка может потребоваться бетонная плита, к которой впоследствии заякорится септик .

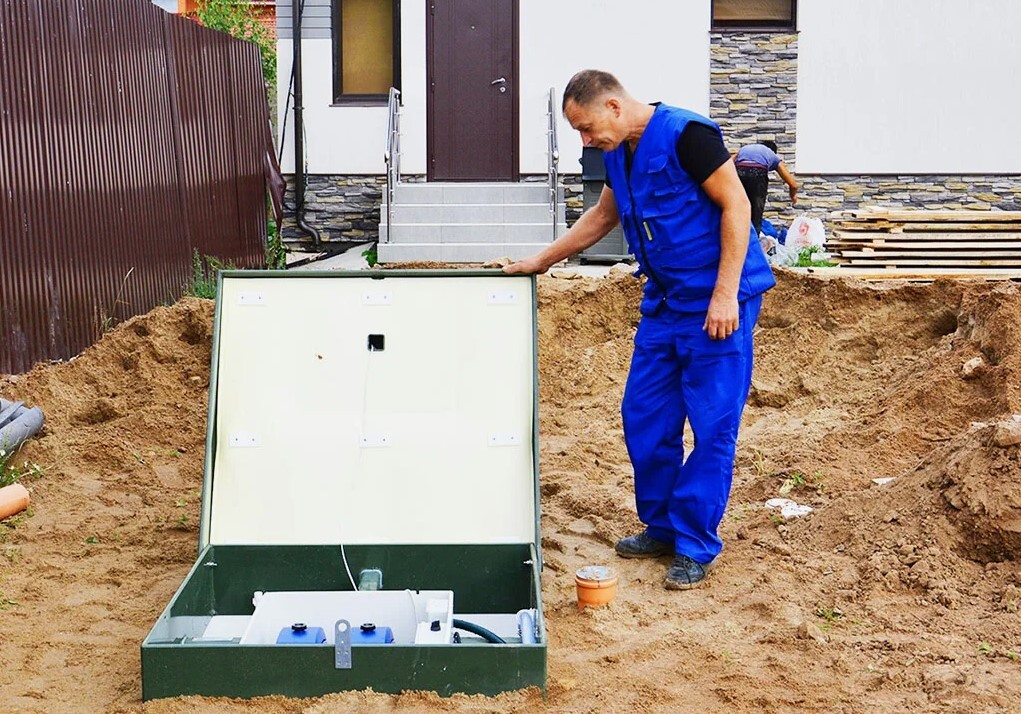

Этап 3. Монтаж септикаСледующий этап — опускание септика в котлован. Современные пластиковые септики относительно легкие, но для их перемещения и установки рекомендуется использовать мини-экскаватор или погрузчик, чтобы не повредить корпус. Категорически нельзя опускать септик в яму, бросая его на тросах — удар о дно может разрушить конструкцию .
Если по проекту предусмотрена бетонная плита, септик фиксируется к ней с помощью специальных ремней или хомутов. Это обязательное условие при высоком уровне грунтовых вод — иначе весной пустую емкость может выдавить на поверхность, как поплавок . В моделях с грунтозацепами и цилиндрической формой якорение часто не требуется, но при монтаже в обводненных грунтах лучше перестраховаться.
На этом этапе важно проконтролировать горизонтальность установки. Септик должен стоять строго по уровню, без перекосов. Любое отклонение приведет к неправильной работе переливов и эрлифтов .
Этап 4. Подключение трубТеперь нужно соединить септик с домом канализационной трубой. Трубы укладываются в траншею с соблюдением рассчитанного уклона. На дне траншеи устраивается песчаная подушка, чтобы защитить трубу от повреждений грунтом .
Все соединения должны быть герметичными. Для пластиковых труб используются резиновые уплотнители и специальный герметик. Место ввода трубы в септик также тщательно уплотняется, чтобы исключить протечки .
Если септик оснащен принудительным отводом очищенной воды, прокладывается еще одна труба — от станции до места сброса (дренажная канава, колодец, ливневка). Уклон этой трубы должен обеспечивать свободный сток воды самотеком или, если это напорная система, подключается насос.
Этап 5. Обратная засыпкаОдин из самых ответственных этапов. Пустота между стенками котлована и корпусом септика заполняется специальным материалом. Лучший выбор — песок или цементно-песчаная смесь (ЦПС) в пропорции 1:5 .
Засыпка производится послойно, слоями по 20-30 см. Каждый слой проливается водой и тщательно трамбуется. Это необходимо, чтобы избежать пустот, которые впоследствии могут привести к проседанию грунта и деформации корпуса . Категорически нельзя засыпать септик обычным грунтом, особенно глиной — она создаст неравномерную нагрузку и может выдавить стенки .
При засыпке одновременно заполняют септик водой. Уровень воды должен всегда находиться на одном уровне с засыпкой. Это уравновешивает давление изнутри и снаружи, предотвращая деформацию корпуса .
Верхняя часть септика утепляется, особенно в регионах с холодными зимами. Обычно используется экструдированный пенополистирол или другие влагостойкие утеплители. Сверху устанавливается защитная крышка или люк.
Этап 6. Пусконаладочные работы и запускКогда все смонтировано и засыпано, наступает самый волнительный момент — запуск системы. В станции биологической очистки нужно проверить работу компрессоров и насосов, убедиться, что эрлифты перекачивают жидкость, а воздух поступает в аэротенк .
Затем система заполняется чистой водой примерно на две трети объема. Только после этого можно начинать эксплуатацию. Бактериям нужно время, чтобы адаптироваться и начать полноценно перерабатывать стоки. В первые недели качество очистки может быть неидеальным, это нормально. Для ускорения процесса рекомендуется использовать специальные стартовые бактерии .
В энергонезависимых септиках с полем фильтрации важно проверить, как уходит вода в дренаж. Если поле фильтрации сделано правильно, вода будет уходить равномерно, без застоев.
Типичные ошибки при установкеЧтобы ваш септик прослужил долгие годы, запомните, чего делать нельзя:
Нарушение санитарных разрывов. Установка ближе 5 метров к дому или вплотную к забору соседа — прямой путь к конфликтам и предписаниям Роспотребнадзора .
Экономия на песчаной подушке. Если септик стоит на голом грунте, его может перекосить при пучении, и переливы перестанут работать .
Отсутствие утепления. В регионах с морозными зимами незащищенный септик может промерзнуть, особенно если в нем мало воды или он долго не эксплуатируется .
Неправильный уклон труб. Слишком малый уклон приводит к засорам, слишком большой — к тому, что вода уходит быстрее твердых фракций, и они остаются в трубе .
Игнорирование уровня грунтовых вод. Если не заякорить септик в обводненном грунте, весной он всплывет, и придется все переделывать заново .
ИтогУстановка септика — сложный инженерный процесс, требующий знаний, опыта и соблюдения технологий. Если вы не уверены в своих силах, лучше доверить эту работу профессионалам. Но даже в этом случае полезно понимать основные этапы и правила, чтобы контролировать качество выполнения. Правильно смонтированный септик прослужит 30-50 лет без серьезных проблем, обеспечивая комфорт и уют в вашем загородном доме.
